熱 線:400-1108-360
機房綜合網絡布線系統是一種模塊化的、綜合網絡布線系統施工、靈活性極高的建築物内或建築群辦公室網絡布線之間的信息傳輸通道。它既能使語音、數據、圖像設備和交換設備與其它信息管理系統彼此相連,也能使這些設備與外部相連接。機房綜合網絡布線它還包括建築物外部網絡或電信線路的連接點與應用系統設備之間的所有線纜及相關的連接部件。綜合網絡布線系統由不同系列和規格的部件組成,其中包括:傳輸介質、相關連接硬件(如配線架、連接器、插座、插頭、适配器)以及電氣保護設備等。這些部件可用來構建各種子系統,它們都有各自的具體用途。

綜合布線系統分爲七個部分:工作區;配線子系統;幹線子系統;建築群子系統;設備間;進線間與管理。實際上布線工作中要遵循一定的規律,此規律不僅體現於結構化布線工程實施所要遵循的相關規範和标準。
綜合布線施工前準備
作爲施工組織者要頭腦清楚,有責任感。根據管槽完工時間和後續布線系統安裝和裝修封頂的時間要求,列出穿線進度計劃和保證質量的措施。穿線前要嚴格進行穿線檢查,具體要求參見相應的管槽檢查要求,嚴重影響穿線質量和進度的管槽質量問題包括:管槽規格小;接口處有毛刺;埋地安裝管槽阻塞、積水等;埋地管槽穿線前必須全面試穿。需準備的文檔包括:布線系統系統圖;布線系統平面圖;穿線技術要求和空白穿線報告。

綜合布線工程實施
先進行穿線組織策劃,要組織好穿線關鍵在於施工組織者,施工組織者應:理解布線系統總體結構,不要穿錯路線;能明確區分要敷設的各種電纜,不要用錯電纜;熟悉電纜要經過的管路,有豐富的穿線經驗;懂得預防典型的影響穿線質量和進度的問題;理解綜合布線系統電纜敷設的特殊要求;思路清晰,把信息點分組,一組一組地敷設,不多穿,不漏穿;每組應不超過20個信息點,否則同時穿放的電纜量大,穿放費力容易導緻電纜損傷,也容易纏繞、打結,非常影響進度;嚴謹地做标号,並記錄長度刻度;嚴格地組織測試,用檢測儀表逐條電纜測通斷狀況。
穿線應按工序要求進行管槽檢查,鋼管加護口,埋地鋼管試穿。對所有參與穿線的人員講解布線系統結構、穿線過程、質量要點和注意保護電纜。策劃分組,一組一組地穿放電纜,對於其中一組,選擇穿線起點。電纜運至起點,标号,記配線架端刻度,把此一組穿至配線架,按要求留餘長。度量起點到插座端長度,截斷,标号,記插座端刻度。插座端盤繞在插座盒内。對每根電纜進行通斷測試,補穿,修改标号錯誤。最後整理穿線報告,扣線槽蓋。

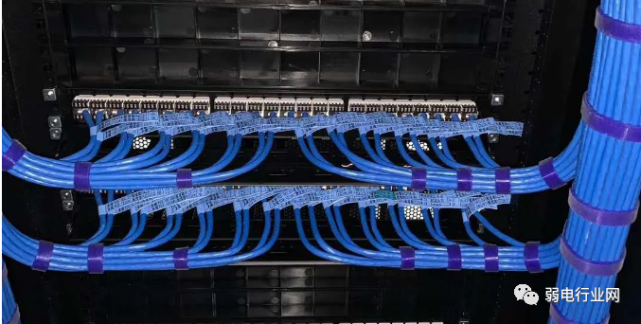

在配線箱處從配線櫃入口算起餘長爲配線櫃的(長+寬+深)。機櫃和理線槽,應該是井井有條。餘線應按分組表分組,從線槽出口捋直綁紮好,綁紮點間距不大於50cm。不可用鐵絲或硬電源線綁紮。50芯電纜轉彎半徑應不小於162mm。垂直電纜通過過線箱轉入垂直鋼管往下一層走線時,要在過線箱中綁紮懸挂,避免電纜重量全壓在彎角的裏側電纜上,這樣會影響電纜的傳輸特性。線槽内布放電纜應平直,無纏繞,無長短不一。
電纜按照設計平面圖标号,每個标号對應一條4對電纜,對應的房間和插座位置不能弄錯。兩端的标号位置距末端25厘米,貼淺色塑料膠帶,上面用油性筆寫标号或貼紙質号簽再纏透明膠帶。此外在配線架端從末端到配線櫃入口每隔1米用要用标簽紙貼在電纜外皮上用油性筆寫标号。4對雙絞電纜按3%的比例穿備用線,備用線放在主幹線槽内,每層至少1根備用線。
穿線完成後,所有的4對芯電纜應全面進行通斷測試。測試方法:把兩端電纜的芯線全部剝開,露出銅芯。在一端把數字萬用表撥到通斷測試檔,兩表筆穩定地接到一對電纜芯上;在另一端把這對電纜芯一下一下短暫地接觸。如果持表端能聽到斷續的聲音,就OK。每根電纜的4對芯線都要測。這樣測試能發現的問題是斷線、短路和标号錯誤。

施工質量的保障措施:1.要做好設計階段的詳細圖紙,圖紙很重要。不要以爲很簡單,一張好的綜合布線設計圖紙可以節省你的布線時間和一些在布線的過程中遇到的現場問題,因爲大樓裏不單隻有弱電,還有強電、消防、空調等等。2.施工過程中要做好施工計劃,以應付不斷的變化。因爲有時候計劃趕不上變化啊。3.要及時瞭解整個工程的其他部分的進度情況,才能及時調整施工計劃。4.要嚴格施工。線路要工整、明朗。5.要做好标簽,要不然到後面就慘瞭。
